2020年10月22日上午8時56分,隨著頂進機刀盤從接收井洞門緩緩推出,標志著北京城市副中心西濱河路下穿東六環高速路矩形頂管順利貫通。
北京城市副中心西濱河路(濱河中路)(梨園南街—城市綠心S路)道路工程南起城市綠心S路,北至梨園南街,道路全長707.495m,施工內容包括道路及附屬工程、矩形頂進工程及管廊工程。其中矩形頂管設計長度112.24m,與接收相接明開段管廊工程35.95m。
西濱河路(濱河中路)(運河西大街-城市綠心S路)道路工程綜合管涵工程在0+011.5~1+123.74處下穿東六環高速路,除此,施工段下穿1條A1000超高壓燃氣管道,2條A323、A273中石化管道,燃氣管線管頂距離擬建矩形管涵結構頂豎向凈距3.525m,中石化工業管線距離擬建矩形頂涵結構豎向凈距5.351m,始發井支護結構距離中石化工業管線水平凈距19.8m,距離燃氣管線水平凈距17.24m,支護樁距離東六環護堤最近距離31.26m。

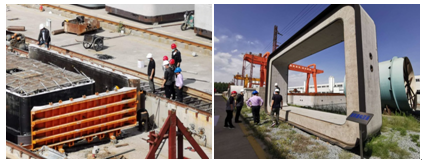

矩形管涵預制
為保證施工對東六環及管線影響最小,采用預制矩形箱涵頂進法施工此段管廊結構。頂進段東側設置始發井、西側設置接收井,長度112.24米,共需標準混凝土預制管節74節,管節尺寸為7700*4500mm,管節長度為1.5m。

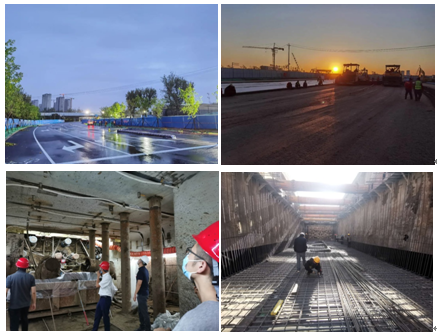

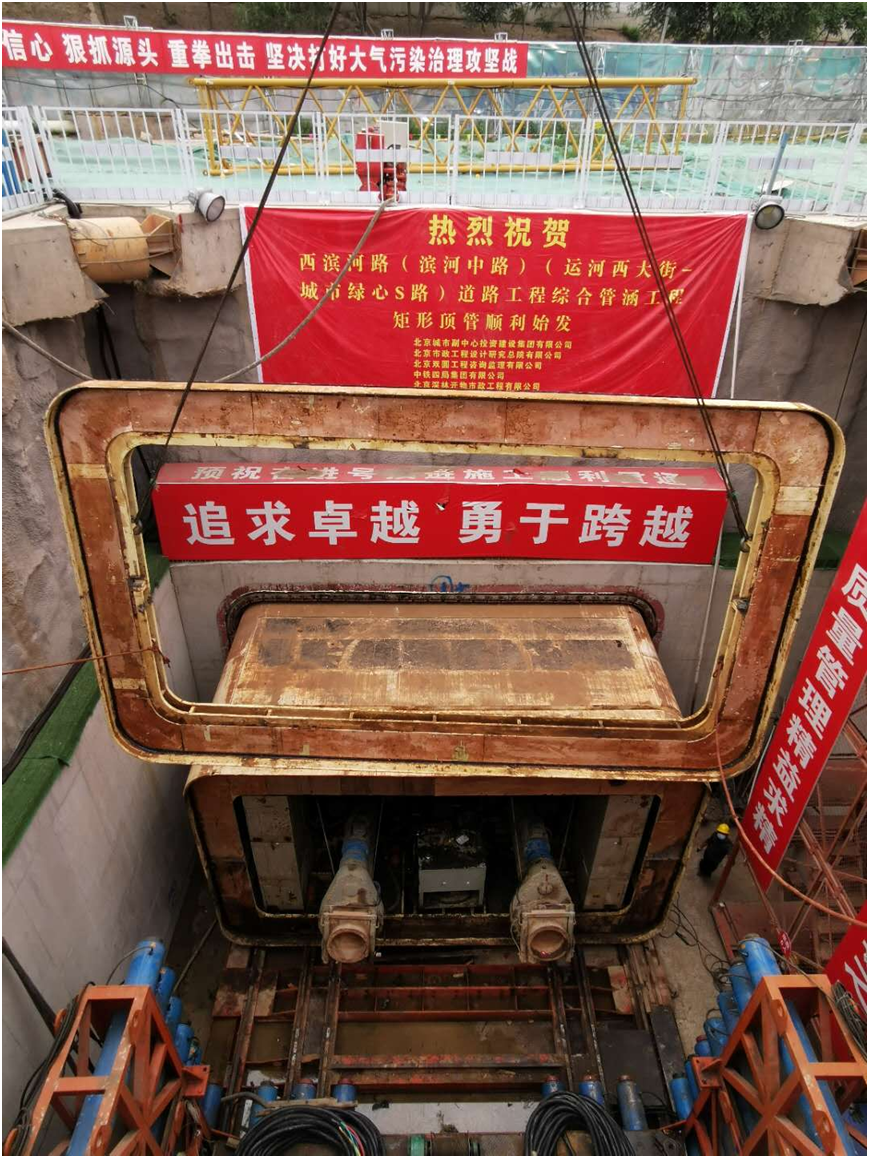

始發頂進

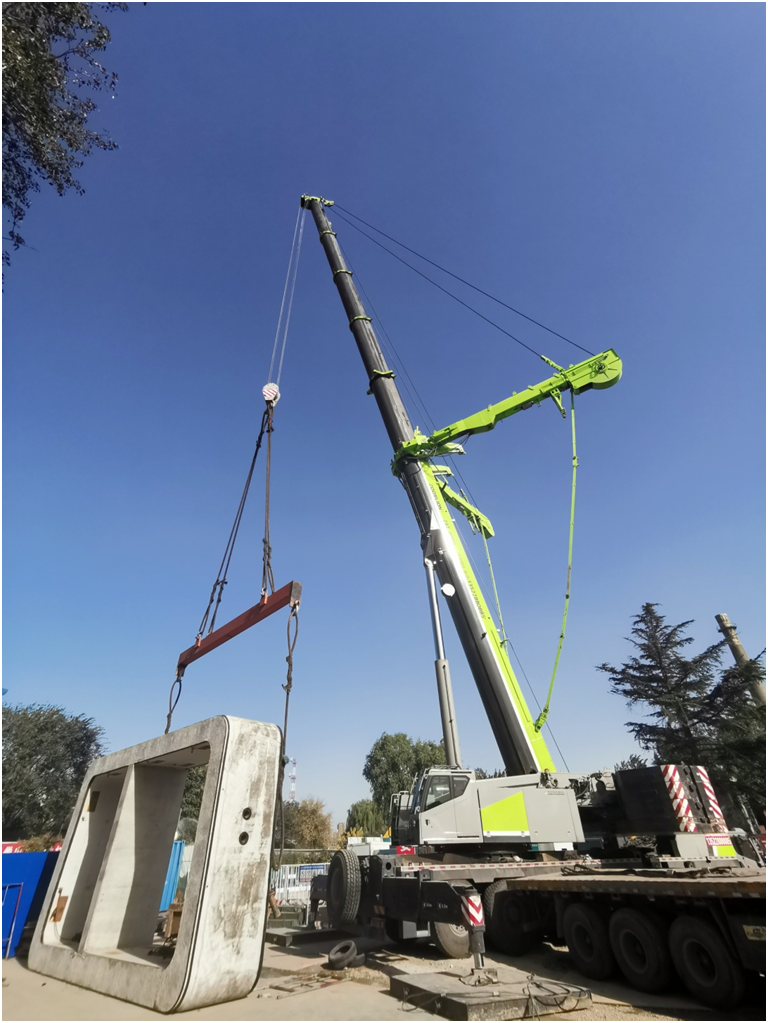

管涵吊運

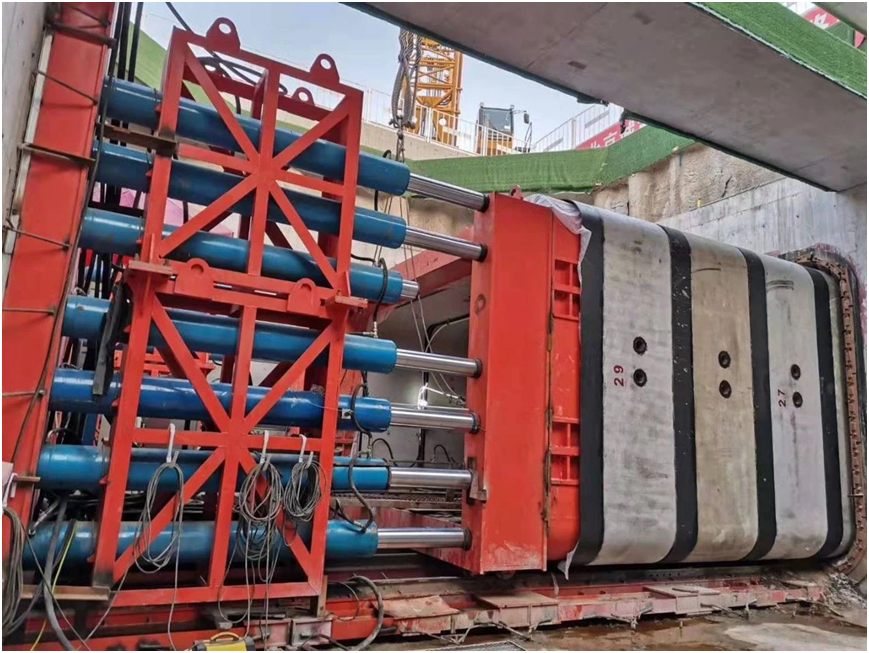

管涵頂進

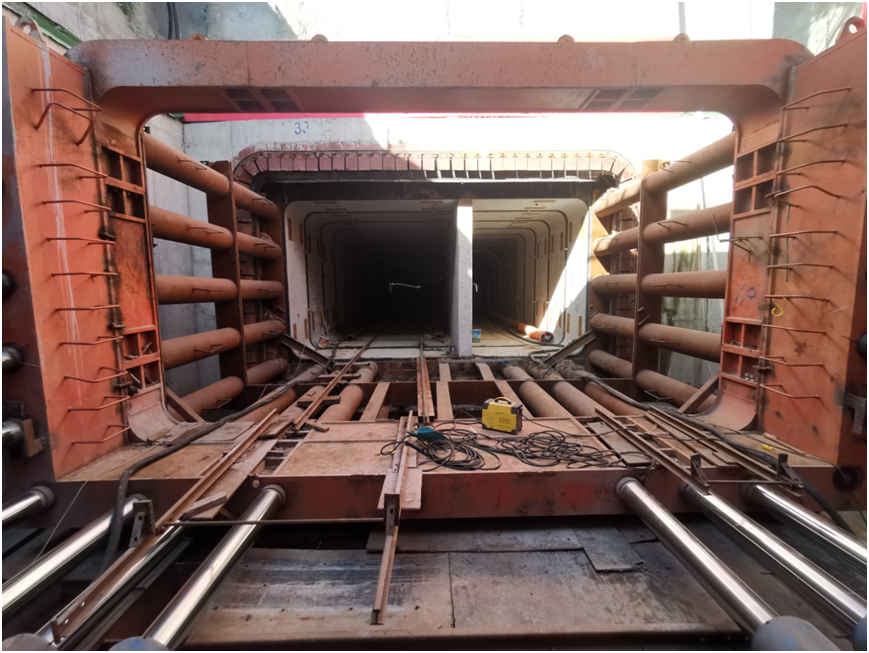

管涵頂進
矩形盾構頂涵是綜合管廊施工的關鍵節點。下穿矩形頂進工程又屬危大工程,西濱河路頂進范圍內下穿超高壓燃氣、中石化航油管線及東六環高速,辦理手續難、協調難度大、施工風險高等困難重重。

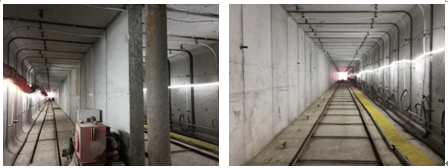

中線監測

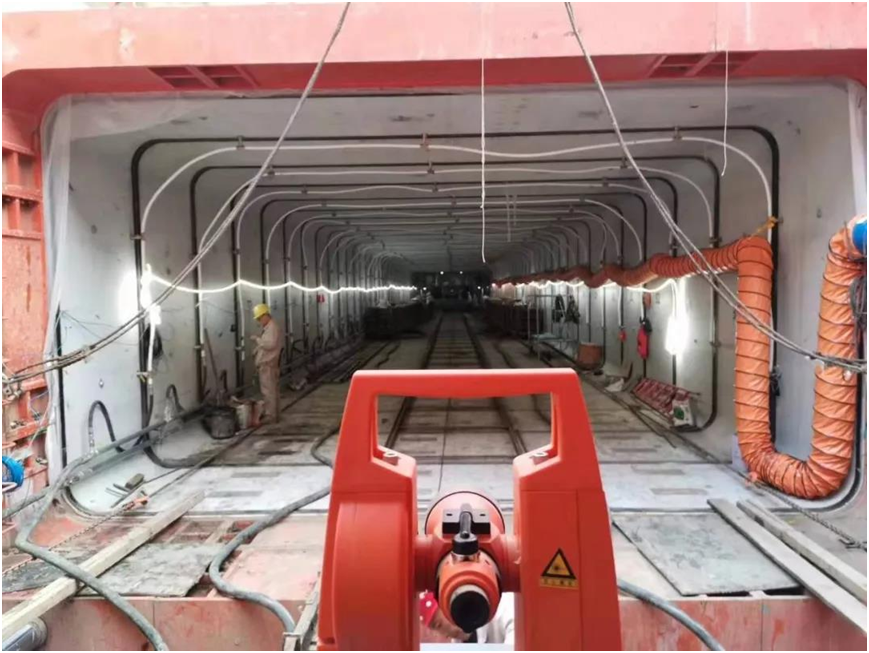

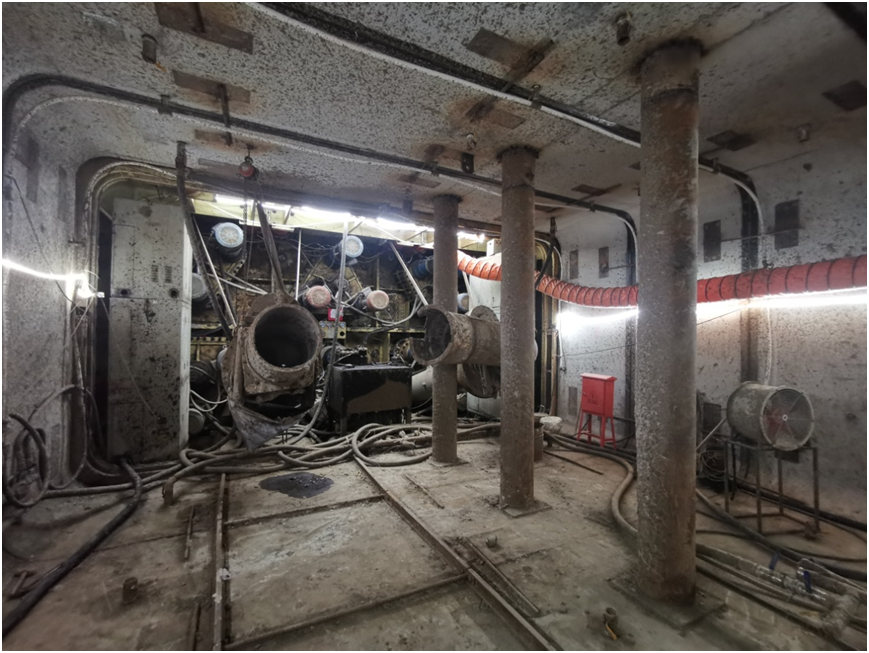

頂進過程中管涵內部
在時間緊、任務重、責任大的情況下,全體員工以“打造優質工程,鑄就企業品牌”為理念,以“保安全、保質量、保工期”作為出發點,全面掀起施工高潮,不畏艱難,日夜奮戰,經過四個多月的不懈努力,既完成了總體施工任務,又保證了超高壓燃氣與中石化航油管線的運行安全。

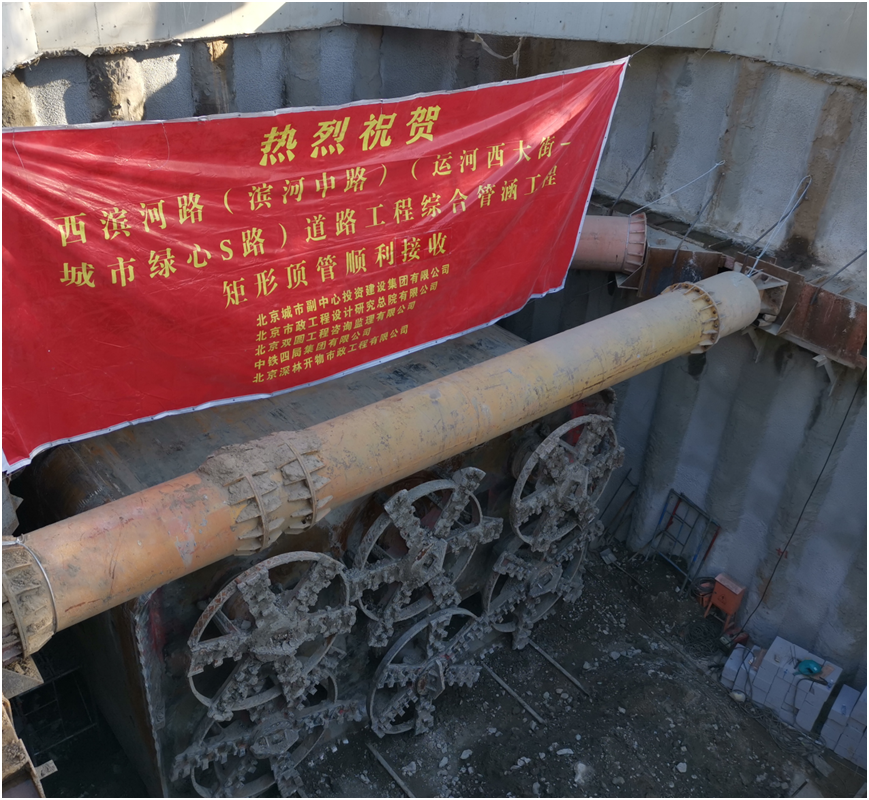

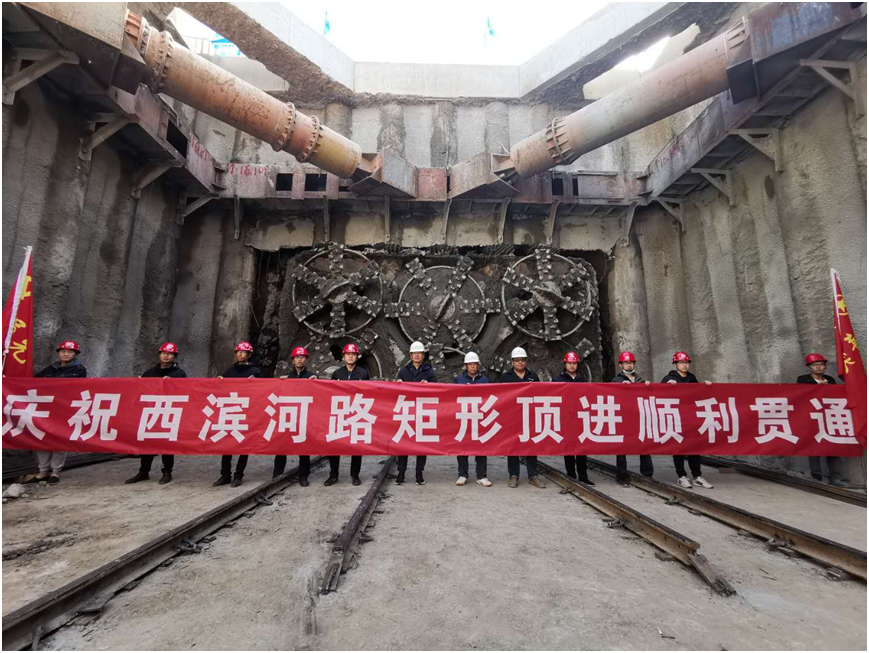

順利貫通
下穿六環路矩形頂進施工又一次完善了市政監理矩形頂進技術的更新。
監理部自開工以來,保持技術在前,預控前行的原則,同施工單位一起統籌協調,科學組織規劃、加強重點突破、強化責任落實。全體參戰員工直面壓力,負重前行,確保了各項工作的有序推進,在得到施工單位的尊重的同時也得到了業主和各監督部門的贊揚。
